Polen

·683 Wörter·4 min· ·
Autor:innen
Inhaltsverzeichnis

Wir arbeiten gerade an diesem Artikel. Informationen können unvollständig oder teilweise inkorrekt sein. Fehler oder fehlende Details kannst Du direkt per GitHub Issue melden.

Marktweiter Kapazitätsmechanismus mit zentralem Käufer
#

Um Brownouts und wirtschaftliche Verluste zu vermeiden, führte Polen 2018 einen zentralisierten Kapazitätsmarkt ein, der sich an den Lösungen des Vereinigten Königreichs orientiert, aufgrund der Ähnlichkeiten in ihren Energiemärkten, einschließlich eines großen Anteils an kohlenstoffbasierten Kraftwerken und einer einheitlichen Marktstruktur mit einem einzigen ÜNB. Dieser Kapazitätsmarkt zielt darauf ab, die mittel- und langfristige Energiesicherheit auf wirtschaftlich gerechtfertigte, nicht diskriminierende und nachhaltige Weise zu gewährleisten. Während der polnische Mechanismus Fragen zur Ressourcenangemessenheit adressiert, wird jedoch kritisiert, dass er nicht genügend Investitionsanreize für neue Kapazitäten bietet und wirtschaftlich ineffiziente, alte Kohlekraftwerke erhält, wodurch die notwendige Dekarbonisierung des Stromsystems verzögert wird. Die Hauptnutznießer waren bestehende Anlagen, und der Markt hat es nicht geschafft, Investitionen in neue Stromerzeugungseinheiten anzuregen. [54].

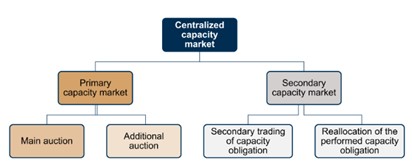

Struktur des polnischen Kapazitätsmarktes

Ausschreibung
#

Der polnische Kapazitätsvergütungsmechanismus umfasst eine Hauptauktion (T-5) und eine Zusatzauktion (T-1), die beide über das PURM (Polska Ustawa o Rozwoju Rynków Mocy) abgewickelt werden. Der polnische Minister für Energie veröffentlicht die Auktionsparameter mindestens 18 Wochen vor der Hauptauktion. Diese Auktionen verwenden ein niederländisches Auktionsformat, das in mehreren Runden mit sinkenden Preisen durchgeführt wird [55].Teilnehmer können in jeder Runde Ausstiegsangebote abgeben; das Nicht-Abgeben eines Ausstiegsangebots bedeutet die Annahme des Startpreises der nächsten Runde. Die Auktion endet, wenn das verbleibende Volumen der Kapazitätsverpflichtungen der Nachfragekurve nach Berücksichtigung der Ausstiegsangebote entspricht. In jeder Runde bieten Kapazitätsanbieter eine zertifizierte Kapazitätsverpflichtung zu einem Preis an, der dem Ausstiegspreis, dem Startpreis der nächsten Runde oder einem Mindestpreis von 0,2 € Cent/kW/Monat entspricht, falls es sich um die letzte Runde handelt. Die Auktion wird von den Bietern gewonnen, die die niedrigsten Preise anbieten. Die Vertragslaufzeiten richten sich nach dem Anlagentyp und dem Investitionsvolumen: ein Jahr für bestehende und Demand Side Response (DSR) Einheiten, fünf Jahre für renovierte Einheiten und DSR sowie fünfzehn Jahre für neue/ geplanter Einheiten. Vor der Auktion werden Kapazitätsanbieter vorselektiert, die für die Hauptauktion in Frage kommen, wobei sie CMUs bilden, die physische Einheiten wie Generatoren oder DSR-Einheiten umfassen. Ausländische Kapazitätsanbieter konkurrieren getrennt nach Zonen. Während der Vorauktionen werden gültige Angebote nach Preis, CO2-Emissionsfaktor und Einreichungszeitrang bewertet. Angebote werden akzeptiert, bis die Gesamtkapazität die Nachfrage deckt; unteilbare Angebote, die Überschusskapazität verursachen, werden abgelehnt. In der Hauptzertifizierung werden akzeptierte Vorauktionsangebote durch CMUs ersetzt. Ein Vorauktionsangebot entspricht einer einzelnen CMU. Nach dem Gewinn der Auktion erhalten die Kapazitätsanbieter Kapazitätsverträge. Ausländische CMUs nehmen passiv teil; ihre Vorauktionsangebote werden automatisch als Ausstiegsangebote in der Hauptauktion eingereicht. Die jeweilig geltenden Auktionsparameter werden vom Polnischen ÜNB veröffentlicht [56].

Zentrale Aspekte des polnischen Kapazitätsmarktes

Teilnahme
#

Teilnehmer am polnischen CRM müssen ein Zertifizierungsverfahren durchlaufen. Die Hauptnutznießer des CRM sind bestehende und renovierte Anlagen, die zusammen über 80 % des Volumens der Kapazitätsverpflichtungen für die Jahre 2021-2025 ausmachen [54]. Nachbarländer können direkt an den Kapazitätsauktionen im Rahmen der “Ziel-Lösung” teilnehmen. Das maximale Volumen der Kapazitätsverpflichtungen für ausländische Einheiten aus jeder Zone für ein bestimmtes Lieferjahr wird vom Energieminister festgelegt [55]. Die teilnehmenden CMUs müssen sich sowohl im EU-Register als auch im Nationalregister (PURM) für den Kapazitätsmarkt registrieren. Ausländische Kapazitätsanbieter müssen ihren ÜNB um die Registrierung bitten. Nach der Hauptzertifizierung dürfen CMUs an zukünftigen Kapazitätsauktionen teilnehmen, einschließlich der Hauptauktion (T-5), zusätzlichen Auktionen (T-1) und dem Sekundärmarkt. Hochenergieeffiziente Kraft-Wärme-Kopplungsanlagen können ihre Kapazitätsverträge um zwei Jahre verlängern (grüner Bonus), wenn sie einen individuellen CO2-Emissionsfaktor unter 450 kg CO2/MWh haben und mindestens die Hälfte ihrer erzeugten Wärme an ein Fernwärmenetz verkaufen, bei dem heißes Wasser als Wärmeträger verwendet wird.

Vergütung
#

Das polnische CRM verwendet ein “pay-as-clear” Auktionsformat, das zu vier verschiedenen Abrechnungspreisen führen kann [55]:

  • Preis, der an polnische CMUs gezahlt wird: Entspricht dem Clearing-Preis.
  • Preis, der an CMUs aus synchronen Profilzonen gezahlt wird: Festgelegt durch das letzte akzeptierte Angebot eines Kapazitätsmarkt-Einheit aus Deutschland, Tschechien oder der Slowakei.
  • Preis, der an CMUs aus Litauen gezahlt wird: Festgelegt durch das letzte akzeptierte Angebot einer litauischen CMU.
  • Preis, der an CMUs aus Schweden gezahlt wird: Festgelegt durch das letzte akzeptierte Angebot einer schwedischen CMU. Alle CMUs innerhalb einer einzelnen Zone erhalten den gleichen Auktionsclearingpreis. Die Kosten des Kapazitätsmarktes werden von den Endverbrauchern getragen, einschließlich Haushalten und Industrie.

Hinweis: AIT übernimmt keine Gewähr für die Vollständigkeit, Richtigkeit und Aktualität der Angaben. Der vorliegende Beitrag dient lediglich der Information. Daher liegen alle Entscheidungen, welche auf Informationen dieser Website beruhen, einzig und allein im Verantwortungsbereich des Nutzers. AIT haftet insbesondere nicht für unmittelbare, konkrete Schäden oder Folgeschäden oder sonstige Schäden jeglicher Art, die – aus welchem Grund auch immer – im Zusammenhang mit dem indirekten oder direkten Gebrauch der auf dieser Website bereitgestellten Informationen entstehen.
